关键路径求解
前置知识
AOV网与AOE网
AOV网全称(Activity On Vertex),AOE网全称(Activity On Edge)
AOV网和AOE网都是有向无环图,他们的区别在于
AOE网的边是有权重的,因为”Activity On Edge”用边来表示活动
如果边上什么信息也没有,怎么表示活动?
正文

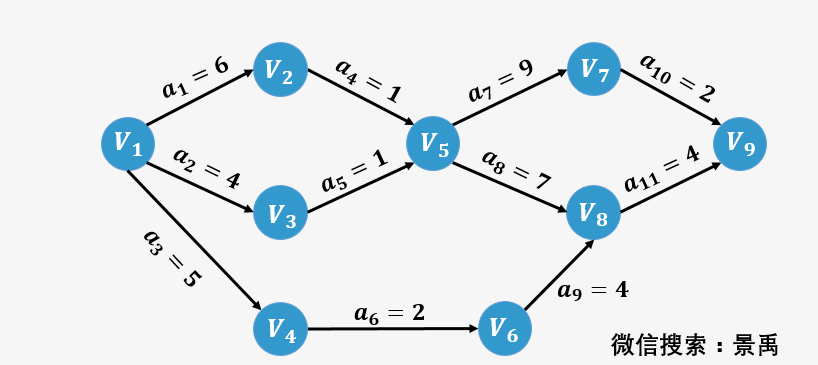

多数的关键路径讲解文章使用这些表示方法:
打个比方,我们现在有一个工程,就是将大象装进冰箱,那么源点就相当于我们现在接到这样一个任务,而汇点则表示我们完成了这个任务。那么我们之前所讲的打开冰箱门,将大象装进去,关上冰箱门就属于活动本身(即
ETV (Earliest Time Of Vertex):事件最早发生时间,就是顶点的最早发生时间
LTV (Latest Time Of Vertex):事件最晚发生时间,就是每个顶点对应的事件最晚需要开始的时间,如果超出此时间将会延误整个工期
ETE(Earliest Time Of Edge):活动的最早开工时间,就是弧的最早发生时间 (活动的最早开工时间其实就是事件最早发生时间)
LTE(Lastest Time of Edge):活动的最晚发生时间,就是不推迟工期的最晚开工时间
但我想给ETV换个命名:
改 ETV 为 LongestTimeToVertex 到顶点的最长路径时间

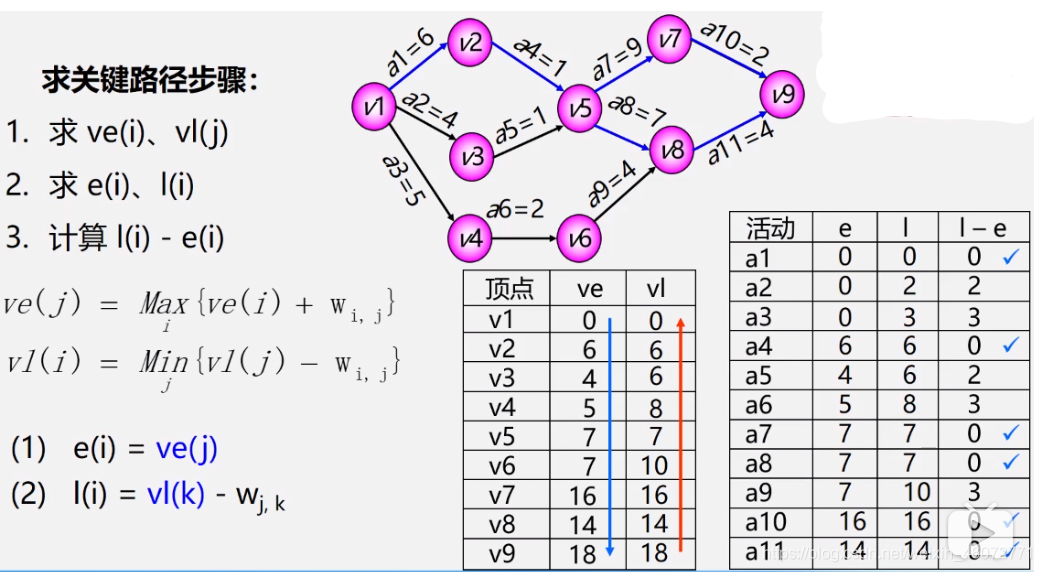

第一步:利用公式
遍历LongestTimeToVertex数组找到每个顶点到源点的最大时间
第二步:LTV[9] = LongestDistanceToVertex[9]
why???

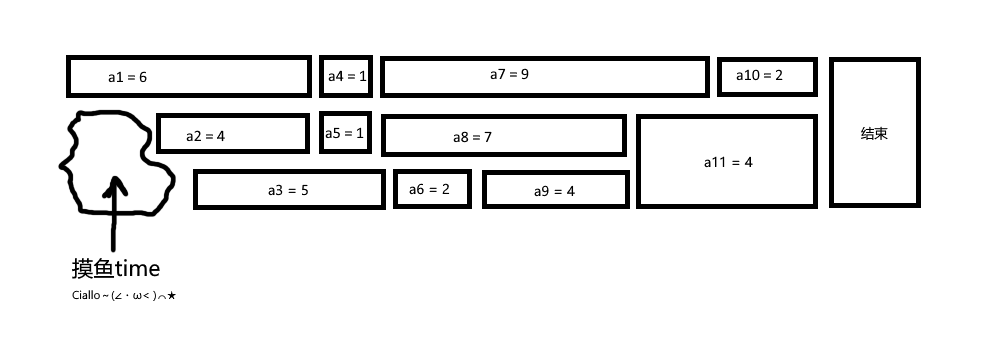

最后一步的最晚完成时间当然是卡着deadline啦 (∠・ω< )⌒★
然后利用公式
往回遍历LTV数组找到每个顶点的最晚开始时间
第三步:判断ETE[i] 与 LTE[i] 是否相等,相等时对应的弧就是关键路径上的弧
why???
最早开始时间等于最晚开始时间说明不存在摸鱼时间
不存在摸鱼时间的路径就是关键路径↓
以下引自CSDN博主「壮壮不太胖^QwQ」的原创文章
关键路径的讨论
1.若网中有几条关键路径,则需要加快同时在几条关键路径上的活动。
如:a11、a10、a8、a7。
2.如果一个活动处于所有的关键路径上,那么提高这个活动的速度,就能缩短整个工程的完成时间。
如:a1、a4。
3.处于所有关键路径上的活动完成时间不能缩短太多,否则会是的原来的关键路径变成非关键路径。这时,必须重新寻找关键路径。
如:a1 由 6天变成 3天,就会改变关键路径。
文中引用:
①图解:什么是关键路径?-CSDN博客 作者:壮壮不太胖^QwQ
②10分钟了解关键路径及如何求得关键路径-CSDN博客 作者:ChatAlgorithm
